周口隆達電廠二期1號機組順利通過168小時試運行

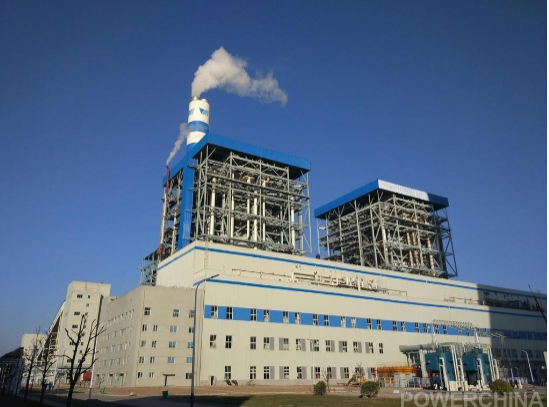

2017年12月11日7時16分,周口隆達電廠二期擴建2×660兆瓦工程1號機組圓滿完成168小時試運行,順利移交商業運行,機組運行狀態良好,排放指標達到國家超低排放標準。1號機組168小時試運自12月4日7時16分正式
2017年12月11日7時16分,周口隆達電廠二期擴建2×660兆瓦工程1號機組圓滿完成168小時試運行,順利移交商業運行,機組運行狀態良好,排放指標達到國家超低排放標準。

1號機組168小時試運自12月4日7時16分正式開始,連續7天運行平穩。試運期間,機組熱控保護投入率、自動投入率、主要儀表投入率均達到100%,除塵器、脫硫、脫硝系統同步投運,汽水品質合格,汽輪機軸振、瓦振及真空嚴密性、發電機漏氫、煙氣排放等機組各項性能指標和環保指標均達到或優于設計值。機組主輔機設備運行平穩,實現了高標準、高水平、連續運行的目標。
周口隆達電廠二期作為豫南地區的大型電力支撐,是原周口隆達電廠(2×135兆瓦)停運的基礎上擴建而成。本工程鍋爐、汽輪機和發電機分別由東方 鍋爐廠、東方 汽輪機有限公司和東方 汽輪發電機有限公司供貨,同步建設脫硫、脫硝設施。周口隆達電廠二期1號機組自2015年11月2日主廠房開挖以來,全體參建人員上下一心、團結合作、頑強拼搏,克服各種不利因數等諸多困難,嚴格按工期節點計劃,安全優質、科學高效推進工程進度,在項目領導的統籌帶領下,經過770天的日夜施工,終在今日順利投產運營。
原標題:上海電建二公司周口項目1號機組順利通過168小時試運行

責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
- 相關閱讀
- 火力發電
- 風力發電
- 水力發電
- 光伏太陽能
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑模混凝土施工順利完成
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
