四川能投風電會東雪山風電場項目大件運輸圓滿收官

2018-08-17 10:19:38 四川能投  點擊量: 評論 (0)
2018年8月8日,隨著最后一套塔筒運抵機位,風電會東雪山風電場所有風機、塔筒大件運輸全部結束。會東雪山風電場共計34臺2 5MW風力發電機組

2018年8月8日,隨著最后一套塔筒運抵機位,風電會東雪山風電場所有風機、塔筒大件運輸全部結束。

四川能投風電會東雪山風電場項目大件運輸圓滿收官

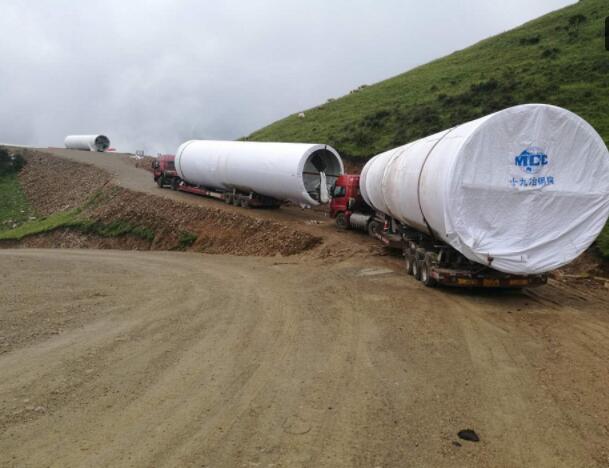

會東雪山風電場共計34臺2.5MW風力發電機組,總裝機容量85MW,大件設備中最長件為葉片,單支長度59.5m;最重件為機艙,單個重63.4T;塔筒高度88m,單套重238.7T,需分5節裝運。風電場全部風機、塔筒設備總重13822.3T,總裝卸量357車次。

按照以往的建設經驗,風機設備供貨始終是制約工程總體進度的重點因素,尤其是運輸環節,更是重中之重。對此,公司高度重視雪山風電場的大件運輸問題,從2017年9月份便開始籌劃,結合工程整體目標,與設備廠家緊密聯系,從產能、運能、運輸選線、季節影響、路況影響等方面充分溝通、積極調度、統籌管理。

雪山風電場大件運輸從2017年12月27日開始,總歷時217天。在此期間,會東公司采取了供貨服務前移管理、業主專人全程跟蹤、堆場轉運接力發貨、特殊路段牽引護航等措施,克服了冬季交通管制、春節運輸限行、汛期降雨影響、現場交叉協調、鋼材生產限制等困難,實現了所有設安全、及時到位的目標。在風機吊裝過程中,未發生一起“停機待料”的事故,規避了雪山風電場因供貨問題造成索賠、反索賠的隱患,為后續風電場的建設積累了寶貴經驗。

8月的雪山風電場捷報頻傳,繼首批風機通過啟動前質檢監督檢查之后,大件運輸?shù)膱A滿收官,再次為雪山風電場早日發電創造了有利條件。
