福建霞浦浮鷹島4.8萬千瓦風電項目有望于2月初實現并網發電

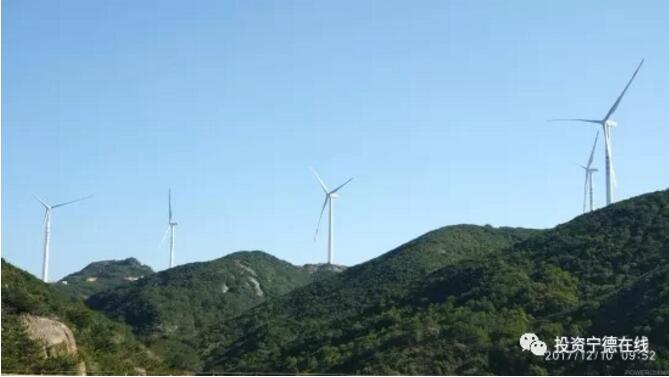

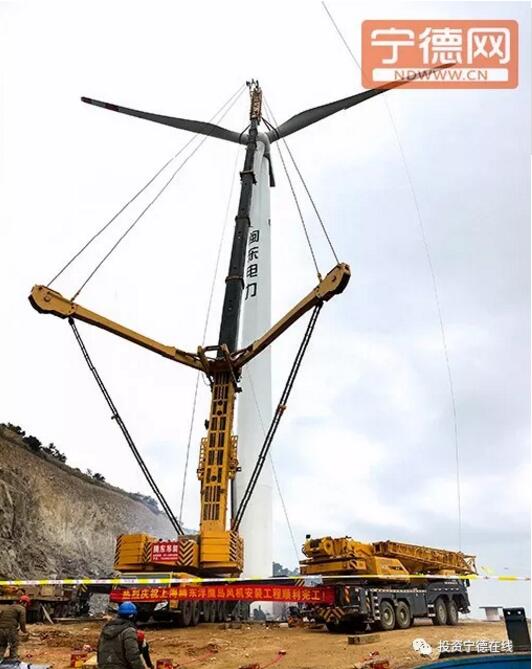

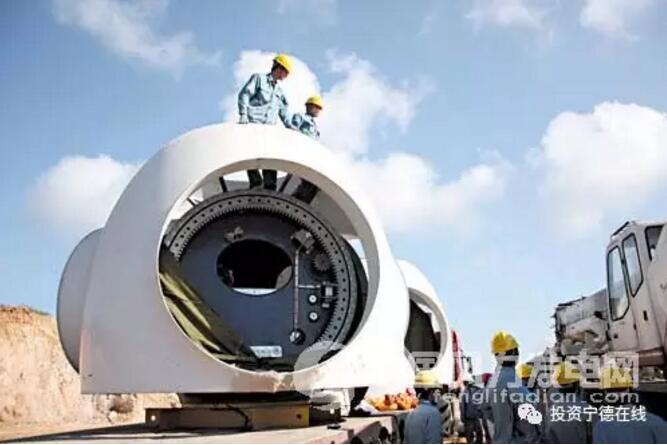

1月23日上午10時許,在霞浦浮鷹島風電項目建設現場,9號風機成功吊裝,標志著該項目24臺風機已全部吊裝到位。據了解,隨著風機吊裝工程的全
1月23日上午10時許,在霞浦浮鷹島風電項目建設現場,9號風機成功吊裝,標志著該項目24臺風機已全部吊裝到位。據了解,隨著風機吊裝工程的全面完工,該項目有望于2月初實現并網發電,為福建電網輸送清潔綠色能源。

霞浦浮鷹島風電場工程位于福建省寧德市霞浦縣海島鄉浮鷹島上,海拔高度100-300米。該項目裝機容量4.8萬千瓦,由24臺風機及8公里11萬伏海底電纜和13.2公里陸上架空線路組成,總投資5.23億元。項目全部投產后,預計每年可向電網提供1.5億千瓦時清潔能源電量,年等效滿負荷小時數為3000小時以上,具有良好的經濟效益和環保效益。


該項目開工以來,閩東電力抽調精干力量,組建成立霞浦縣浮鷹島風電有限公司,克服時間緊、任務重、孤島施工難度大、物資供給保障難等不利因素,僅用5個月完成項目核準,3個月基本完成555畝項目用地征用,23天完成閭峽間隔改造,15天完成海底勘測和海纜敷設,96天完成13.2公里架空線路建設,13個月實現首批機組并網發電。預計在2018年2月初完成24臺風機全部并網發電,比原計劃提前了3個月,節省投資成本和增加收益1500多萬元。
原標題:霞浦浮鷹島風電項目有望于2月初實現并網發電

責任編輯:lixin
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
- 相關閱讀
- 火力發電
- 風力發電
- 水力發電
- 光伏太陽能
-
重新審視“雙循環”下的光伏行業
2020-11-02光伏行業,光伏技術,光伏出口 -
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
國內最高額定水頭抽蓄電站2#引水上斜井滑?;炷潦┕ろ樌瓿?/a>
2020-10-30抽水蓄能電站,長龍山抽水蓄能電站,水力發電
-
能源轉型進程中火電企業的下一程
2020-11-02五大發電,火電,煤電 -
資本市場:深度研究火電行業價值
2020-07-09火電,火電公司,電力行業 -
國家能源局印發2020年能源工作指導意見:從嚴控制、按需推動煤電項目建設
2020-06-29煤電,能源轉型,國家能源局
-
高塔技術助力分散式風電平價上網
2020-10-15分散式風電,風電塔筒,北京國際風能大會 -
創造12項世界第一!世界首個柔性直流電網工程組網成功
2020-06-29?清潔能源,多能互補,風電 -
桂山風電項目部組織集體默哀儀式
2020-04-08桂山風電項目部組織
